欢迎光临 广州市胜特建筑科技开发有限公司!专业承接:结构加固、基础加固、房屋加固、建筑加固等加固工程。

| 联系胜特 | 网站地图

绿色加固

联系胜特

胜特科技

广州市胜特建筑科技开发有限公司

商务热线:020-81987819

服务热线:13925185076

传真热线:020-81987316

集团邮箱:gzshengte123@163.com

办公地址:广州市白云区金沙洲路西就街11号胜特科技大厦整栋

惠州超大型仿古建筑群结构加固工程

惠州超大型仿古建筑群结构加固工程

本工程位于惠州大山深处偏僻的一个小村庄里,是一个新建的寺庙仿古建筑群。本项目共11栋建筑,均为钢筋混凝土框架结构,建筑面积共约5000平方米。主体工程刚完成检测发现混凝土强度偏低。原设计图纸要求C30,现场实测大部分梁、柱、板等构件均C15左右,需进行加固处理,我司承接了该项目的全部加固。

详细信息

结构加固改造

    本工程位于惠州大山深处偏僻的一个小村庄里,是一个新建的寺庙仿古建筑群。本项目共11栋建筑,均为钢筋混凝土框架结构,建筑面积共约5000平方米。主体工程刚完成检测发现混凝土强度偏低。原设计图纸要求C30,现场实测大部分梁、柱、板等构件均C15左右,需进行加固处理,我司承接了该项目的全部加固

质量控制措施

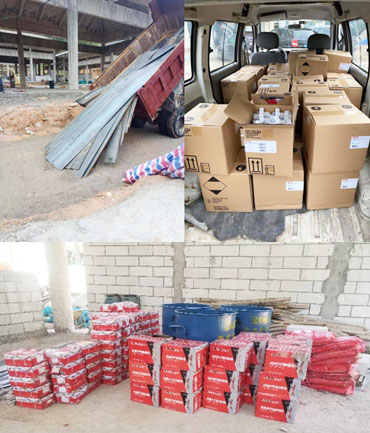

材料采购

材料采购

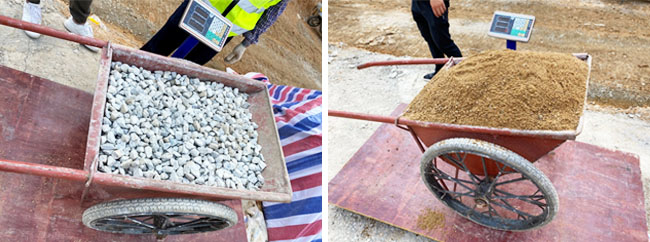

    严控原材料采购,进场后与我司采购员经过现场采点,本地50公里范围内,原材料质量太差,几乎不合格。我们花费一周时间走遍周边紫金县、海丰县、惠东县各砂石厂,对砂、石、水泥进行层层筛选经送检合格后再使用,从而由原材料入手控制质量。

质量控制

质量控制





    严谨按照甲方指定供应商品牌采购,所有公司材料采购,由公司委派专人专职与厂家对接与公司合作的大品牌企业采购,植筋胶、高强螺栓、灌浆料及防碳化涂料、钢材等等均从严选购,从而确保了不得使用不合格或假冒产品。

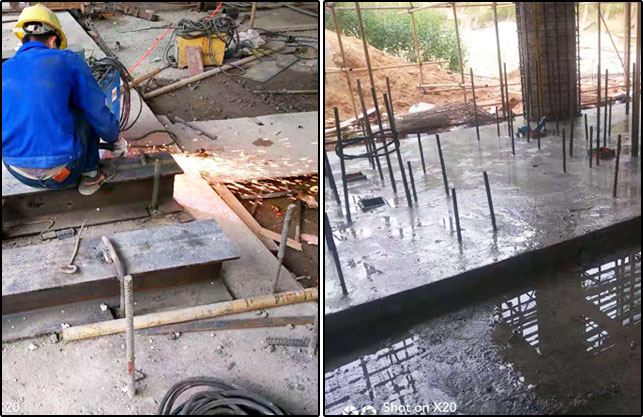

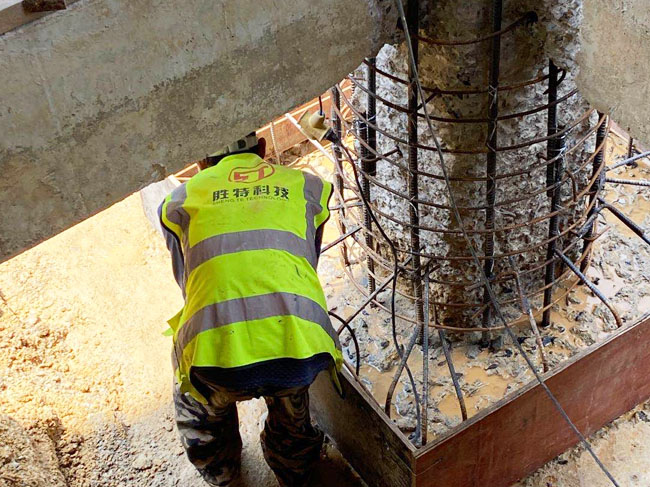

高强灌浆料浇筑砼

高强灌浆料浇筑砼



高强灌浆料浇筑砼加固

高强灌浆料浇筑砼加固



    梁柱加固部分采用高强灌浆料浇筑砼,我们采用了以下方法:

        1. 垂直高度过高的柱子浇筑采取插管式自下往上分层施工方法,防止出现离析现象

        2. 由于高强料浇筑温度较高,采用淋水加薄膜包装等方式养护降温





施工重难点



支撑体系

支撑体系

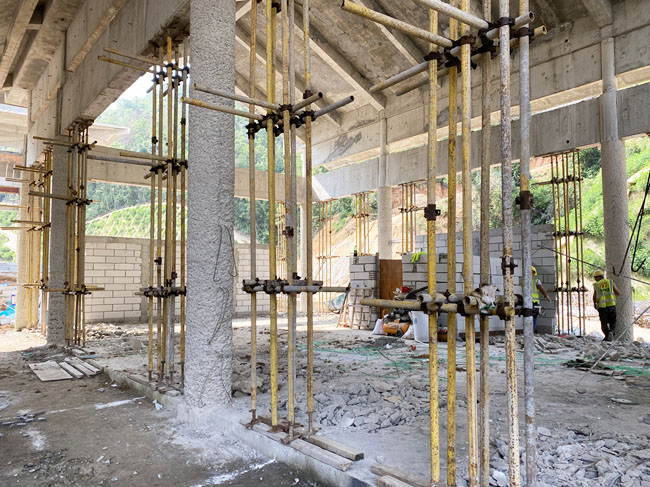

    a、支撑体系

      由于梁柱砼强度较低,施工加固凿毛等工艺时易产生安全隐患,应先做好混凝土强度加固部位的支撑,缷载后才能施工,防止危险产生



样板引领

样板引领

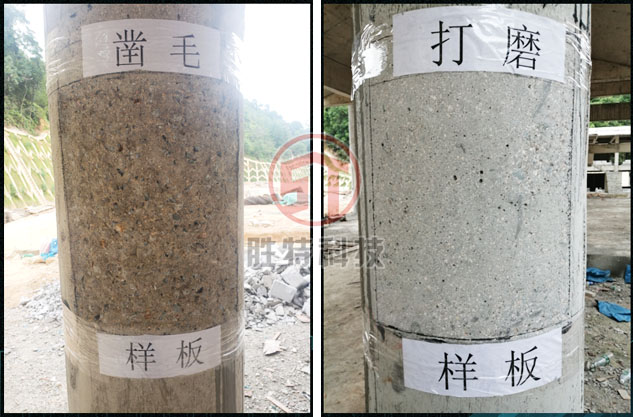

    b、样板引领

      所有加固施工工艺要求先做好样板,由甲方、设计、监理等方确认后,再以此为标准展开大面积施工,从而确保了工程质量



深基坑开挖

深基坑开挖

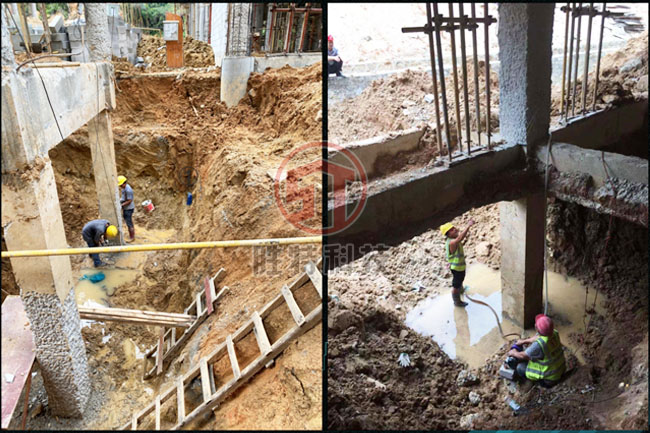

    c、深基坑开挖

      本项目处于半山腰,地势险竣,基坑开挖深度平均3m,部分达到4.5m,且雨季施工,为防止施工期间引起山体滑坡,我们做了以下措施:

        1、开挖前做好沉降与位移工作;

        2、开挖放坡;

        3、做好开挖面周边排水;

        4、做好开挖面防水支护;

        5、基坑内施工,上部有专人看护。



群锚配重静压桩

群锚配重静压桩

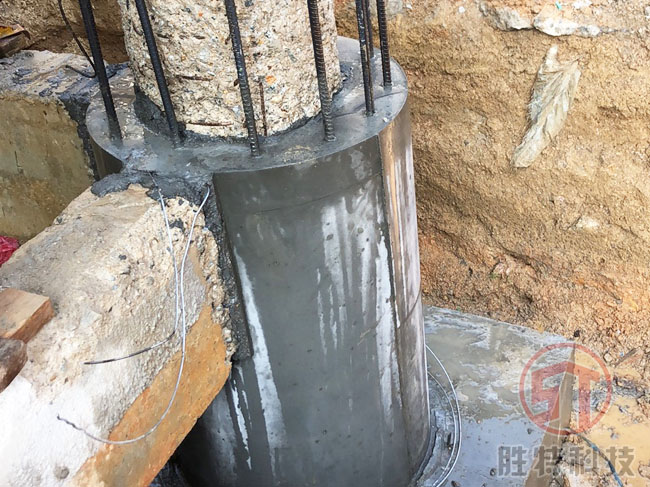

    d、群锚配重静压桩

      本工程要求在室内地板下加压钢管桩施工,但原地面较薄且原砼质量较低,几乎无自重,无法借助反力,大型户外压桩设备又无法进入室内,所以我司采用了专利技术,群锚+配重压桩



      原板面开孔--叠合板施工--预留钻孔(锚杆)--钢梁架构体系--配重静压



梁粘钢

梁粘钢

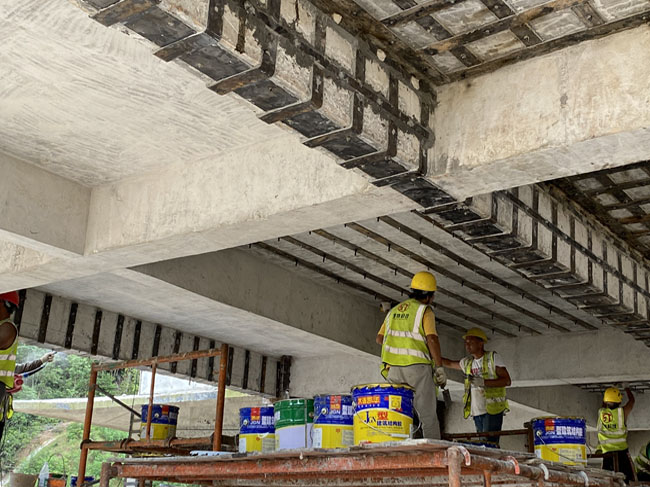

    e、梁粘钢

      原砼梁基面凹凸不平,强度过低,打磨工程量增加,且需对穿螺杆施工。



板粘钢

板粘钢

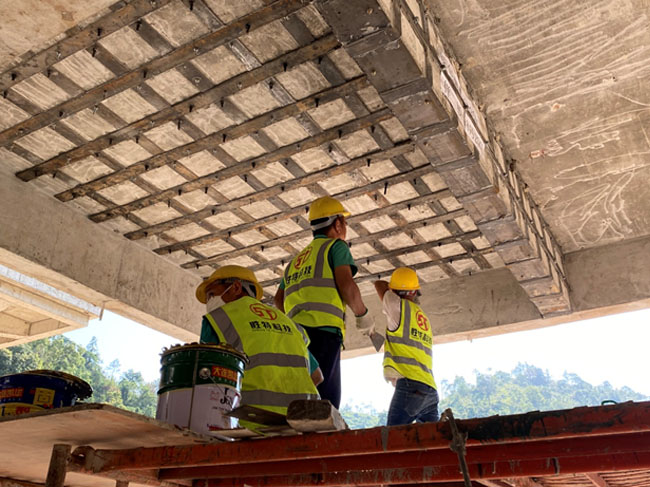

    f、板粘钢

      板面粗糙、混凝土表面不平,为质量保证,用胶量过大,同样需对穿螺栓施工



梁柱加大截面加固

梁柱加大截面加固

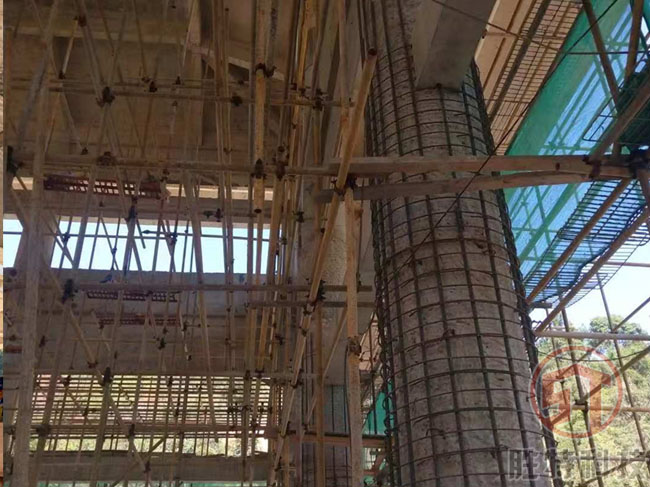

    g、梁、柱加大

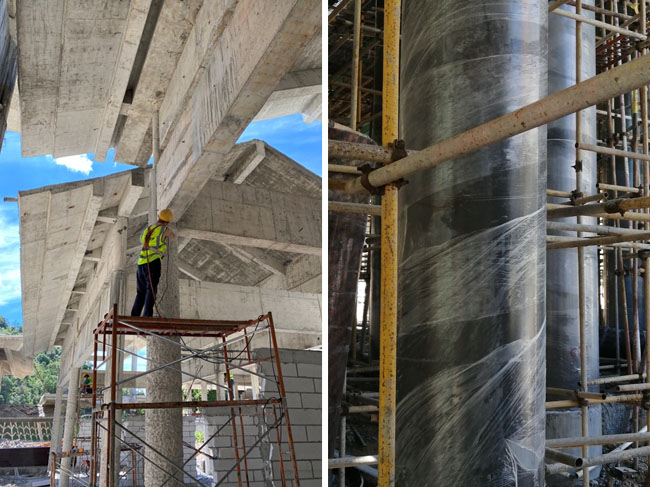

      本项目加大截面工程量较大,大部分属圆柱施工,圆柱单柱加大截面较高(约15~20米)。原柱子垂直度偏差过大,对木工工艺要求高,调偏难度大;砼采用高强灌浆料



仿古建筑加固

仿古建筑加固

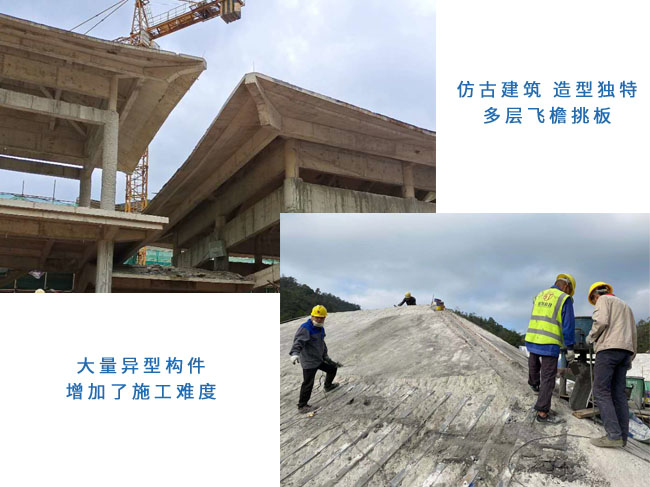

    h、仿古建筑加固

      仿古建筑与其它普通建筑有很大的特殊性要求,为了体现建筑物的宏伟壮观,要求其梁大跨度,柱高大,造型独特,异型梁柱较多,屋脊翘角飞檐,大跨度悬挑梁板,多层飞檐挑板造型,施工要满足结构受力要求,又要满足外观构造要求,加固施工难度较大。



部分施工图片

部分施工图片





工程管理难点

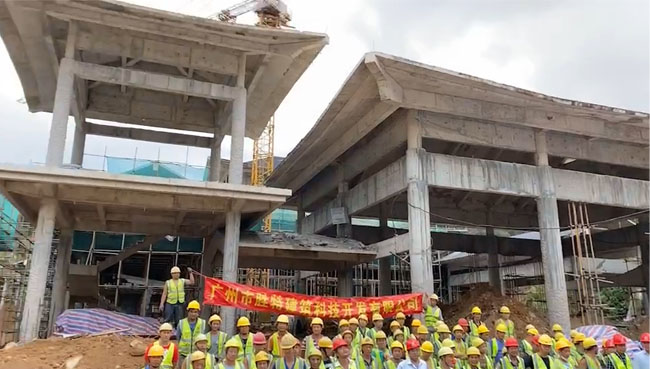

胜特施工团队

胜特施工团队



    1.材料供应

    工地所属大山深处,材料进出非常困难,道路陡峭、狭隘,材料运输非常不便,需用大车转运至离现场集中点,再转小车后走60多公里崎岖山路才能到达工地现场,且路途十分遥远



    2.人员调动困难

    大山深处几乎对外封闭,工人如果没有车辆无法进出大山,每天工人上下班两点一线,工地--宿舍,工作环境相对枯燥,工人流动性较大,人员组织较难,但在我们的精心组织管理下,保证了平时80--120人开工作业高峰期多达150人



    3.通讯网络差

    项目上只有移动信号稍微好点,联通、电信则无网络信号,我们的办公网络几乎靠个别手机热点,为此我们拉了网络专线办公



    4.生活条件艰苦

    每天都是两点一线生活,(宿舍--工地),没有休闲活动,上下山基本都要花费一整天时间,饭堂菜品都需提前预备3天的量。因此,项目部平时都会从伙食上改善,尽量安抚好工人情绪,让他们上下班都能有个愉悦的心情。



    该项目工程量大,工期紧迫,我司精心组织施工,克服了各种困难,历时120天圆满完成了各项加固任务,受到业主与各方的认可与肯定,是我司又一优质精品工程
